Un transfert de bureaux se joue rarement le jour du camion. Ce qui fait vraiment la différence, c’est la continuité de l’activité, la coordination des équipes, la sécurité des données et la remise en service rapide des postes de travail. Dans cet article, je détaille les étapes concrètes, les vérifications utiles en France et les coûts à anticiper pour éviter les mauvaises surprises.
Les points essentiels pour réussir un transfert de bureaux sans bloquer l’activité
- Anticiper tôt : 6 à 8 semaines peuvent suffire pour un petit site, mais je vise plutôt 3 à 6 mois dès qu’il y a plusieurs équipes, des archives ou un parc informatique conséquent.
- Inventorier avant de déplacer : mobilier, matériel IT, documents sensibles et dépendances techniques doivent être listés poste par poste.
- Sécuriser la bascule : sauvegardes, tests réseau, plan d’implantation et date de coupure doivent être calés avant le jour J.
- Vérifier les nouveaux locaux : accès, ascenseur, puissance électrique, réseau, acoustique, sécurité et conformité ne se découvrent pas après coup.
- Budgéter large : au coût du transport s’ajoutent souvent le câblage, la signalétique, le nettoyage, les badges, l’aménagement et la perte de productivité.
- Nommer un pilote unique : sans responsable central, les délais glissent et les prestataires se renvoient les décisions.
Ce que recouvre vraiment un transfert de bureaux
Je distingue toujours trois couches dans un projet de transfert de bureaux. La première, c’est la logistique visible, avec les meubles, les cartons, les écrans et les archives. La deuxième, c’est l’organisation humaine, avec les équipes, les fonctions critiques et les changements d’habitudes. La troisième, enfin, c’est la continuité d’exploitation, c’est-à-dire tout ce qui permet de reprendre le travail sans rupture de service.
Selon Service Public, un changement d’adresse juridique, autrement dit le transfert du siège social, suit des formalités spécifiques via le guichet des formalités des entreprises. Je sépare donc toujours l’adresse administrative de l’adresse opérationnelle, parce qu’elles ne bougent pas forcément au même rythme. Cette distinction évite des erreurs très classiques, comme une communication externe mise à jour trop tôt, ou au contraire une adresse fiscale oubliée au milieu du déménagement.
Dans la pratique, un simple changement d’étage n’a pas le même niveau de complexité qu’un départ vers une autre ville. Plus le site est structurant, plus il faut traiter le projet comme une petite opération industrielle. Une fois ce périmètre posé, le vrai sujet devient le calendrier, car c’est lui qui évite l’improvisation.

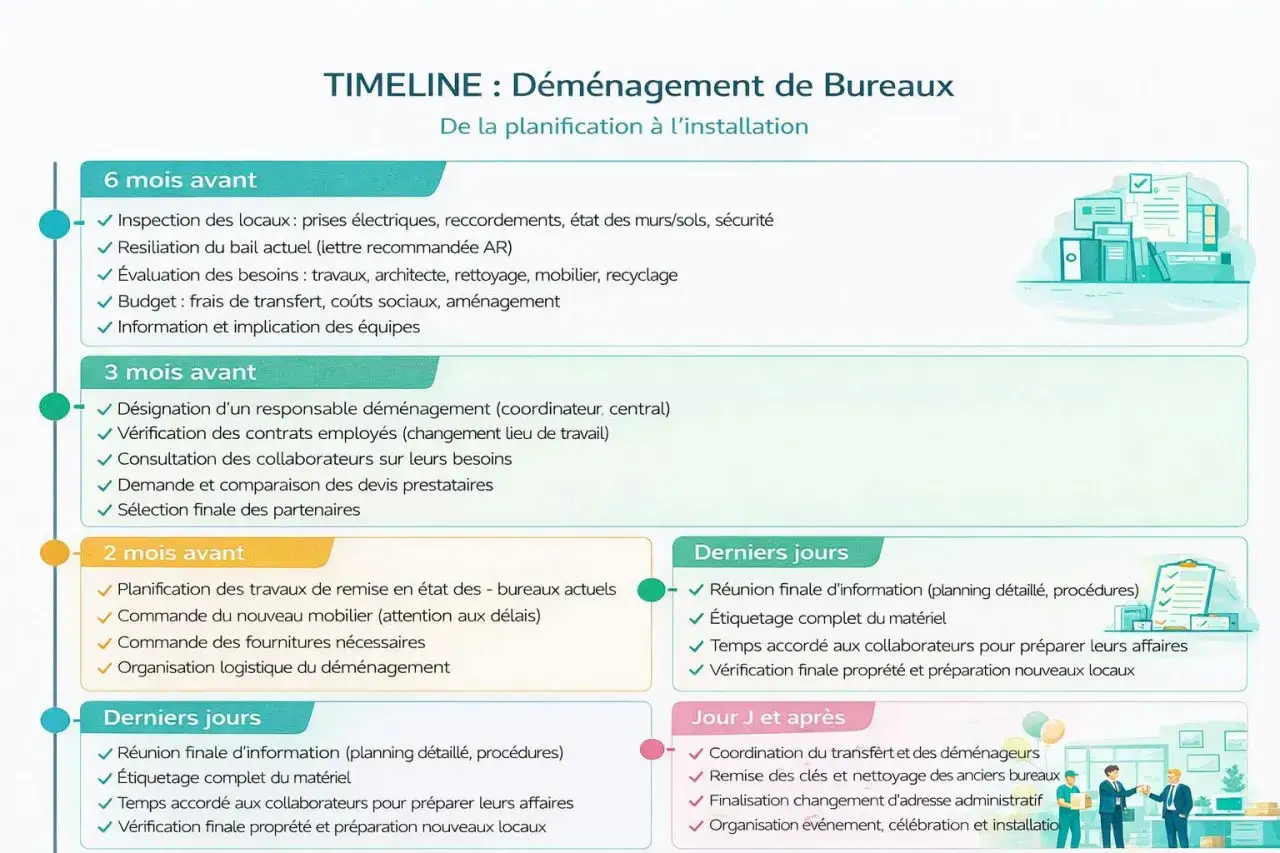

Préparer un rétroplanning qui tient la route
Je construis toujours le calendrier à rebours, en partant de la date de reprise souhaitée. C’est la seule méthode qui tient quand plusieurs prestataires doivent intervenir en même temps. Le bon rythme dépend du volume, mais je préfère garder une marge confortable, surtout si le parc informatique, les accès ou les archives sont sensibles.
| Échéance | Ce que je fais | Pourquoi c’est important |
|---|---|---|
| J-6 à J-4 mois | Audit des volumes, repérage du nouveau site, budget, cahier des charges | Évite de choisir un lieu ou une solution irréalistes |
| J-3 mois | Devis, sélection des prestataires, plan d’implantation, stratégie IT | Permet de coordonner mobilier, réseau et téléphonie |
| J-6 à J-4 semaines | Tri, étiquetage, communication interne, formalités administratives | Réduit le volume déplacé et les zones de flou |
| J-7 jours | Gel des changements non essentiels, sauvegardes, tests d’accès, confirmation des horaires | Protège la reprise si un point technique bloque |
| Jour J à J+3 | Contrôle des postes, résolution des incidents, remise en service progressive | Évite de confondre installation physique et réelle reprise d’activité |
Pour un petit plateau de quelques postes, 6 à 8 semaines peuvent suffire si tout est simple. Dès qu’il y a plusieurs équipes, de l’archivage ou des salles techniques, je vise plutôt 3 à 6 mois. Ce délai n’est pas du luxe, il absorbe les retards de validation, les ajustements de plans et les imprévus de dernière minute. Quand le calendrier est fixé, je peux passer au contenu concret des cartons et des flux techniques.
Organiser la logistique physique et numérique
Un bon transfert ne consiste pas à tout emballer de la même manière. Je sépare systématiquement les flux, parce qu’un mobilier démonté, des archives confidentielles et des serveurs n’ont ni les mêmes contraintes ni les mêmes priorités. C’est aussi le moment où le tri devient rentable, car chaque objet inutile déplacé coûte du temps, de la manutention et parfois de la place dans le nouveau site.
Mobilier et archives
Pour le mobilier, je vérifie d’abord les dimensions utiles, pas seulement la surface annoncée sur le bail. Une porte trop étroite, un ascenseur sous-dimensionné ou un couloir mal pensé suffisent à bloquer une armoire ou une cloison légère. Pour les éléments démontables, je garde une logique très simple: une pièce, une étiquette, un emplacement cible. Cette discipline fait gagner des heures à l’arrivée.
Pour les archives, je travaille avec une chaîne de possession, c’est-à-dire une traçabilité claire de qui a déplacé quoi, à quel moment et vers quelle zone. Les dossiers sensibles doivent être fermés, numérotés et regroupés par fonction ou par service, pas empilés au hasard. Dans les volumes importants, je préfère aussi prévoir un espace tampon ou un stockage provisoire, parce qu’un local déjà plein devient vite ingérable pendant la bascule.
Parc informatique
Le numérique est souvent le point faible du projet. Avant de toucher au matériel, je prévois des sauvegardes vérifiées, une liste d’inventaire et un plan de redémarrage par priorité. Le plus important n’est pas de transporter un ordinateur, mais de remettre l’utilisateur en capacité de travailler, avec le bon réseau, les bons accès, la bonne imprimante et la bonne téléphonie.
- Tester les sauvegardes avant le déménagement, pas après.
- Documenter les branchements critiques, notamment pour les écrans multiples et les stations d’accueil.
- Prévoir la reconfiguration du Wi-Fi, du VPN et de la téléphonie IP si le site change.
- Isoler les équipements sensibles, comme les serveurs, les NAS ou les postes de direction.
Je conseille aussi d’annoncer une fenêtre de gel, même courte, pendant laquelle aucun changement logiciel majeur n’est autorisé. C’est souvent ce petit cadre qui évite un incident de dernière minute. Une préparation technique sérieuse ne sert cependant à rien si le nouveau site n’est pas prêt à accueillir les équipes.
Lire aussi : Accueil bureau & planning - Optimisez votre efficacité
Communication et circulation le jour J
Le jour du transfert, je nomme un responsable par zone, avec un canal de contact unique. Cela évite les ordres contradictoires entre le camion, l’accueil, l’IT et les équipes métier. J’aime aussi préparer un plan de circulation simple, avec les accès, les zones de dépôt, les pièces prioritaires et les endroits à ne pas encombrer.
- Informer clients, fournisseurs, banque, assurance et opérateurs télécom de la nouvelle adresse utile.
- Prévoir les redirections de courrier et les mises à jour de signatures électroniques.
- Étiqueter les cartons par service, pièce et niveau de priorité.
- Garder une caisse “survie” avec chargeurs, multiprises, outils, fournitures et documents indispensables.
Quand ces trois flux sont pensés ensemble, la journée reste maîtrisable au lieu de devenir une suite d’urgences. La suite logique consiste alors à vérifier si le nouveau bâtiment peut vraiment absorber ce que vous lui demandez.
Vérifier les nouveaux locaux et les obligations en France
Je ne signe jamais sur la seule base d’un plan commercial. Je veux voir le site, mesurer les accès, tester les ascenseurs, vérifier les livraisons et comprendre les contraintes du bail ou de la copropriété. C’est souvent dans ces détails que se cache la différence entre un site confortable et un site pénible au quotidien.
Service Public rappelle aussi que l’employeur reste tenu à une obligation d’aménagement et de sécurité des lieux de travail. En clair, un local ne se choisit pas uniquement pour sa surface ou son adresse, mais aussi pour sa capacité à accueillir des salariés dans de bonnes conditions. J’examine donc au minimum l’éclairage, les installations électriques, la ventilation, les issues de secours et les circulations intérieures.
| Point à vérifier | Ce que je contrôle | Risque si on le néglige |
|---|---|---|
| Accès et livraisons | Hauteur du véhicule, quai, ascenseur, créneaux de livraison | Retard dès l’arrivée des premiers éléments |
| Électricité et réseau | Nombre de prises, puissance, baie de brassage, fibre, Wi-Fi | Postes inutilisables ou rallonges partout |
| Confort de travail | Lumière, bruit, température, salles de réunion, zones calmes | Productivité dégradée dès les premiers jours |
| Sécurité et conformité | Issues de secours, signalétique, extincteurs, accès PMR | Non-conformité ou reprise compliquée |
| Organisation quotidienne | Badges, stockage, vestiaires, espace courrier, accueil | Perte de temps et désordre opérationnel |
Je regarde aussi le cadre d’usage. Un espace partagé, un plateau privatif ou un bureau loué en flex-office ne se préparent pas de la même manière. Plus le site est mutualisé, plus il faut verrouiller les règles d’accès, de réservation et de confidentialité. Une fois le local validé, le vrai sujet devient le budget, parce que le transport n’est presque jamais la seule dépense.
Maîtriser le budget sans sous-estimer les coûts cachés
Le budget d’un transfert de bureaux varie énormément selon la distance, les étages, le volume, le niveau de service et la présence d’éléments techniques. Je préfère donc raisonner en ordres de grandeur, puis ajouter une marge de sécurité. C’est plus réaliste qu’un chiffre unique, surtout quand le projet inclut des archives, des postes informatiques ou un aménagement complet du nouveau site.
| Poste de coût | Ordre de grandeur observé | Ce que cela couvre |
|---|---|---|
| Transfert simple d’un poste de travail | Environ 110 à 180 € par poste pour une opération locale | Démontage, manutention, transport et remise en place basique |
| Transfert avec emballage des documents | Environ 200 à 250 € par poste | Protection renforcée, préparation plus longue et manutention supplémentaire |
| Reconnexion informatique | Autour de 20 € par poste | Branchement et redémarrage élémentaire du matériel |
| Transfert d’archives | Environ 5 à 10 € par mètre linéaire | Conditionnement, transport sécurisé et reclassification éventuelle |
| Projet complet avec aménagement du nouveau site | Peut monter à plusieurs milliers d’euros par poste, selon le niveau de finition | Cloisonnement, câblage, mobilier, signalétique, salles de réunion, finition |
Ces chiffres restent des repères, pas des promesses. Le coût grimpe vite si l’on ajoute la peinture, les badges, le nettoyage de sortie, la remise en conformité technique, la location d’un stockage temporaire ou les heures supplémentaires des équipes internes. Personnellement, je garde presque toujours une enveloppe tampon de 10 à 15 % pour absorber les aléas. Et je rappelle aussi qu’une journée d’arrêt ou de reprise lente coûte parfois plus cher que la facture logistique elle-même.
Une fois le budget posé, il reste encore un point crucial, souvent banal en apparence, mais décisif dans les faits: les erreurs opérationnelles qui font dérailler le projet.
Les erreurs qui font déraper un transfert de bureaux
Les mêmes pièges reviennent d’un projet à l’autre, et ils sont souvent évitables. Ce qui me frappe le plus, ce n’est pas le manque de bonne volonté, mais le manque de pilotage. Un transfert de bureaux échoue rarement à cause d’un seul gros problème, il dérape plutôt par une accumulation de petites négligences.
- Sous-estimer le volume réel : les archives, câbles, consommables et objets personnels prennent toujours plus de place qu’on ne l’imagine.
- Ne pas nommer un responsable unique : sans arbitrage central, chacun attend l’autre et le planning se dilue.
- Confondre déménagement physique et reprise métier : un bureau installé ne veut pas dire activité relancée.
- Reporter les tests techniques : réseau, téléphonie, imprimantes et accès doivent être validés avant l’arrivée des équipes.
- Oublier la remise à jour externe : clients, fournisseurs, signatures, facturation et courrier doivent suivre la nouvelle adresse.
- Négliger l’ancien site : clés, badges, état des lieux, nettoyage et restitution doivent être gérés proprement.
Je vois aussi souvent une erreur plus discrète: vouloir tout faire en même temps. Or, un transfert efficace sépare les urgences des tâches différables. Cette hiérarchie réduit la pression, mais elle ne suffit pas encore pour assurer une reprise fluide. C’est là que les derniers réglages prennent toute leur importance.
Les derniers réglages qui font la différence le jour J
La veille, je fais circuler une fiche ultra simple avec les contacts d’urgence, le plan des zones et l’ordre de priorité de remise en route. Le matin du transfert, je commence par l’internet, la téléphonie, l’alimentation électrique et les accès, parce que ce sont eux qui conditionnent la reprise, pas le déballage esthétique. Cette discipline paraît austère, mais elle évite les heures perdues à chercher un câble, une clé ou un badge.
- Prévoir une plage de test de 2 à 4 heures pour l’IT et les télécoms.
- Garder une caisse opérationnelle par site avec chargeurs, multiprises, outils et consommables.
- Vérifier les accès, les toilettes, l’accueil et la réception du courrier avant la montée en charge.
- Bloquer les changements non essentiels pendant les 48 premières heures.
Je préfère toujours une installation un peu sobre mais stable à une mise en scène impeccable qui laisse les équipes sans outil de travail. Sur un transfert réussi, la vraie victoire est simple: les collaborateurs reprennent normalement, sans courir après une ligne téléphonique, un mot de passe ou une armoire mal réinstallée. C’est cette stabilité, plus que le camion lui-même, qui fait la qualité du résultat.
